Embarcarse en un proyecto de energía solar, ya sea una instalación residencial o una planta fotovoltaica a gran escala, es una inversión significativa en un futuro más sostenible. Sin embargo, el camino desde el concepto inicial hasta la generación de energía limpia está lleno de etapas complejas que requieren una planificación meticulosa. El éxito no depende solo de la calidad de los paneles fotovoltaicos, sino de una gestión de proyecto robusta y un cronograma bien estructurado. Comprender la metodología completa es el primer paso para transformar una idea brillante en una realidad funcional y rentable.
Un cronograma no es simplemente una lista de fechas; es la hoja de ruta que guía a todos los involucrados, desde ingenieros y financistas hasta equipos de construcción y operadores. Permite anticipar cuellos de botella, asignar recursos de manera eficiente y mantener el proyecto en tiempo y presupuesto. En este artículo, desglosaremos en detalle cada una de las fases críticas del desarrollo de un proyecto solar y cómo integrarlas en un cronograma de actividades efectivo.
¿CÓMO HACER UN CRONOGRAMA? , Paso 1: Comprende la importancia del cronograma. … , Paso 2: Define el alcance y los objetivos del proyecto. … , Paso 3: Desglosa el proyecto en tareas y actividades. , Paso 4: Establece la secuencia de actividades. … , Paso 5: Estima la duración de las tareas. … , Paso 6: Asigna recursos a las tareas.
Fases Clave en el Desarrollo de un Proyecto Fotovoltaico
El desarrollo de una planta solar se puede dividir en varias etapas interconectadas. Aunque aquí las presentamos en un orden lógico, es común que algunas fases se superpongan para optimizar los tiempos. Cada etapa tiene sus propios desafíos y entregables que son cruciales para el avance del proyecto.
Fase 1: Diseño Preliminar y Estudios de Viabilidad
Todo gran proyecto comienza con una idea y un análisis exhaustivo para determinar si es viable. En esta etapa inicial, el objetivo es confirmar que la ubicación y las condiciones son adecuadas.
Prospección del Terreno: Se identifica un sitio potencial. Los factores clave incluyen la disponibilidad de terreno, el tamaño, el acceso a la luz solar directa (irradiancia solar) y la ausencia de sombras significativas.
Análisis Topográfico y Geotécnico: Se estudia la inclinación y las condiciones del suelo. Un terreno relativamente plano es ideal para minimizar los costos de preparación y cimentación de las estructuras de montaje de los paneles.
Proximidad a la Infraestructura: Se evalúa la cercanía a carreteras para el transporte de materiales y, fundamentalmente, a subestaciones eléctricas y a la red para la evacuación de la energía generada. La distancia a la red impacta directamente en los costos de interconexión.
Evaluación Ambiental y Social: Se realiza un análisis preliminar del impacto ambiental (presencia de humedales, hábitats de especies protegidas, etc.) y social para anticipar posibles obstáculos en la fase de permisos.
El resultado de esta fase es un diseño conceptual que estima la capacidad de generación de la planta, el tipo de tecnología a utilizar (módulos, inversores, estructuras) y una primera evaluación de si el proyecto tiene potencial para ser rentable.
Fase 2: Estructuración Legal y Permisología
Esta es a menudo la fase más larga y compleja, ya que implica navegar por una red de regulaciones locales, regionales y nacionales. Un sólido conocimiento de la legislación es fundamental.
El proceso de desarrollo de un proyecto solar implica un enfoque detallado de múltiples fases, que incluye la selección del sitio, las aprobaciones regulatorias, el diseño del sistema, el financiamiento, la construcción, las pruebas y el mantenimiento continuo para llevar los proyectos de energía solar desde el concepto hasta la operación a largo plazo.
Derechos sobre el Terreno: Se debe asegurar el control del terreno, ya sea mediante la compra o, más comúnmente, a través de un contrato de arrendamiento a largo plazo. Estos contratos deben ser redactados cuidadosamente para proteger la inversión.
Solicitud del Punto de Conexión: Se solicita formalmente a la compañía eléctrica local o al operador de la red la autorización para conectar la futura planta al sistema eléctrico. Esto puede requerir estudios técnicos para evaluar el impacto en la estabilidad de la red.
Obtención de Permisos: Se gestionan todas las licencias necesarias, que pueden incluir permisos de construcción, autorizaciones ambientales, permisos de uso de suelo, entre otros. Este proceso puede involucrar audiencias públicas y la aprobación de múltiples agencias gubernamentales.
Fase 3: Ingeniería de Detalle y Viabilidad Económica
Una vez que los permisos principales están en camino, el proyecto entra en una fase de diseño técnico detallado y análisis financiero profundo.
Ingeniería Detallada: El diseño conceptual se transforma en planos de construcción completos. Se define el layout exacto de los paneles, el diseño del sistema eléctrico (cableado, inversores, transformadores), el diseño estructural de las cimentaciones y sistemas de montaje, y los planes de obra civil.
Estudio de Viabilidad Económica: Se construye un modelo financiero detallado. Se calculan los costos totales de inversión (CAPEX), los costos de operación y mantenimiento (OPEX), y se proyectan los ingresos basados en la producción de energía estimada. Los ingresos pueden provenir de la venta directa en el mercado, subastas públicas o, idealmente, de un Contrato de Compra de Energía (PPA, por sus siglas en inglés) a largo plazo con un cliente.
Estructuración de la Financiación: Con un modelo financiero sólido, el promotor busca la financiación. Las opciones incluyen capital propio, deuda bancaria, fondos de inversión privados o una combinación de estos. La obtención de incentivos fiscales, como créditos a la inversión, es a menudo un componente clave para hacer el proyecto atractivo para los inversores.
Fase 4: Construcción e Instalación
Con la financiación asegurada y los planos finales aprobados, comienza la construcción física de la planta fotovoltaica.
Preparación del Sitio: Incluye la limpieza y nivelación del terreno, la construcción de caminos de acceso y la preparación de las cimentaciones.
Montaje Electromecánico: Se instalan las estructuras de soporte, seguidas por el montaje de los miles de paneles fotovoltaicos. En paralelo, se instalan los inversores, transformadores y el resto del equipamiento eléctrico.
Conexión a la Red: Se realiza la obra civil y eléctrica para conectar la planta a la subestación y, finalmente, a la red eléctrica, bajo la supervisión de la compañía eléctrica.
Fase 5: Puesta en Marcha y Operación
Una vez finalizada la construcción, la planta no empieza a operar inmediatamente. Debe pasar por un riguroso proceso de pruebas.
Pruebas y Comisionamiento: Se realizan una serie de pruebas para verificar que cada componente y el sistema en su conjunto funcionan según las especificaciones de diseño y cumplen con los estándares de seguridad y rendimiento. Se comprueba la capacidad de generación y la sincronización con la red.
Operación y Mantenimiento (O&M): Tras la puesta en marcha exitosa, la planta entra en su fase operativa, que puede durar más de 25 años. Las tareas de O&M incluyen el monitoreo remoto del rendimiento en tiempo real, la limpieza periódica de los paneles, inspecciones técnicas regulares y la reparación o reemplazo de equipos.
Tabla Comparativa de Fases del Proyecto Solar
Fase del Proyecto
Actividades Clave
Desafío Principal
1. Viabilidad
Selección de sitio, análisis de irradiancia, diseño preliminar.
Encontrar un terreno óptimo con buen recurso solar y acceso a la red.
2. Permisología
Asegurar derechos de tierra, permisos ambientales y de construcción, punto de conexión.
Tiempos largos e incertidumbre en la burocracia administrativa.
3. Ingeniería y Finanzas
Diseño detallado, modelo financiero, búsqueda de inversores.
Asegurar la financiación y un contrato de venta de energía (PPA).
4. Construcción
Preparación del sitio, montaje de paneles e inversores, conexión a la red.
Gestión logística, coordinación de contratistas y cumplimiento de plazos.
5. Operación
Pruebas de rendimiento, puesta en marcha, monitoreo y mantenimiento continuo.
Maximizar la producción y la vida útil de la planta con un O&M eficiente.

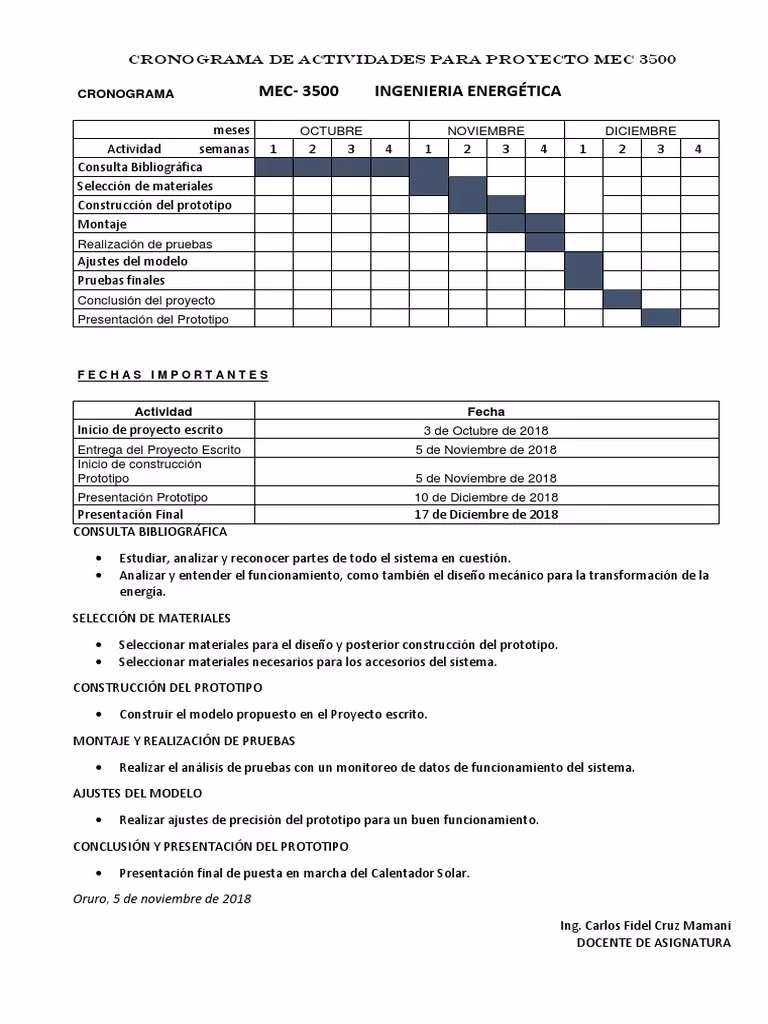

Creación de un Cronograma de Actividades Efectivo
Con las fases del proyecto definidas, el siguiente paso es traducirlas en un cronograma detallado. Esta herramienta visual es esencial para la gestión del proyecto.
¿CÓMO SE DESARROLLA EL PROYECTO DE UNA PLANTA FOTOVOLTAICA? Fase 1. – Diseño de la planta fotovoltaica. … Fase 2. – Estructuración y arranque administrativo. … Fase 3. – Estudio de la viabilidad económica. … Fase 4. – Ingeniería y construcción. … Fase 5. – Explotación, gestión y mantenimiento.
Desglosar el Proyecto en Tareas: Cada fase se divide en tareas más pequeñas y manejables. Por ejemplo, la fase de “Permisología” se desglosa en “Solicitar permiso ambiental”, “Negociar contrato de arrendamiento”, “Presentar estudio de impacto a la red”, etc.
Establecer la Secuencia y Dependencias: Se determina el orden lógico de las tareas. Algunas no pueden comenzar hasta que otras hayan terminado (por ejemplo, no se puede empezar la construcción sin los permisos). Estas dependencias son críticas para el flujo del proyecto.
Estimar la Duración de cada Tarea: Basándose en la experiencia de proyectos anteriores y la consulta con expertos del equipo, se asigna una duración realista a cada tarea. Es crucial ser objetivo y considerar posibles retrasos.
Asignar Recursos: Se define quién será responsable de cada tarea y qué recursos (personal, equipos, presupuesto) se necesitarán.
Construir el Cronograma Visual: Utilizando herramientas de software de gestión de proyectos (como diagramas de Gantt), se plasman todas las tareas, duraciones, dependencias y recursos en una línea de tiempo. Esto permite identificar la “ruta crítica”: la secuencia de tareas que determina la duración total del proyecto.
Revisar y Actualizar Constantemente: Un cronograma no es un documento estático. Debe ser revisado y actualizado regularmente para reflejar el progreso real, gestionar desviaciones y ajustar los planes según sea necesario.
Preguntas Frecuentes (FAQ)
¿Cuánto tiempo se tarda en desarrollar un proyecto fotovoltaico?
La duración varía enormemente según la escala y la complejidad. Un proyecto residencial puede tardar semanas, mientras que una planta fotovoltaica a gran escala puede llevar de 2 a 5 años o más, siendo la fase de obtención de permisos la que suele consumir más tiempo.
¿Cuál es la fase más arriesgada de un proyecto solar?
Generalmente, la fase de desarrollo temprano (Fases 1 y 2) es la que conlleva mayor riesgo. Se invierte capital en estudios y trámites sin la certeza de que el proyecto obtendrá todos los permisos y la financiación necesarios para ser construido.
¿Es indispensable un gestor de proyectos profesional?
Para proyectos de mediana a gran escala, es absolutamente fundamental. Un gestor de proyectos con experiencia en el sector energético coordina a todos los equipos, gestiona el cronograma y el presupuesto, y es clave para navegar los complejos desafíos técnicos y regulatorios.
¿Qué herramientas se recomiendan para gestionar el cronograma?
Existen numerosas herramientas de software, desde hojas de cálculo para proyectos simples hasta plataformas avanzadas como Microsoft Project, Primavera P6 o herramientas colaborativas en la nube como Asana o Trello, que permiten crear diagramas de Gantt, asignar tareas y seguir el progreso en tiempo real.
