Inicio / Blog / Instalación / Instalación Solar: ¿Cuánto Tiempo se Tarda?

Instalación Solar: ¿Cuánto Tiempo se Tarda?

Por ingniero · · 9 min lectura

Instalar paneles solares en su hogar es una decisión emocionante que promete años de energía limpia y ahorros significativos en sus facturas de electricidad. Sin embargo, una de las preguntas más comunes es: ¿cuánto tiempo lleva realmente todo el proceso? A diferencia de lo que algunos podrían pensar, no es un trabajo de un solo día. La instalación de un sistema solar fotovoltaico es un proyecto que involucra múltiples etapas, desde la planificación y los trámites burocráticos hasta el montaje final y la puesta en marcha. Comprender este cronograma es fundamental para gestionar sus expectativas y disfrutar de una transición a la energía solar sin contratiempos.

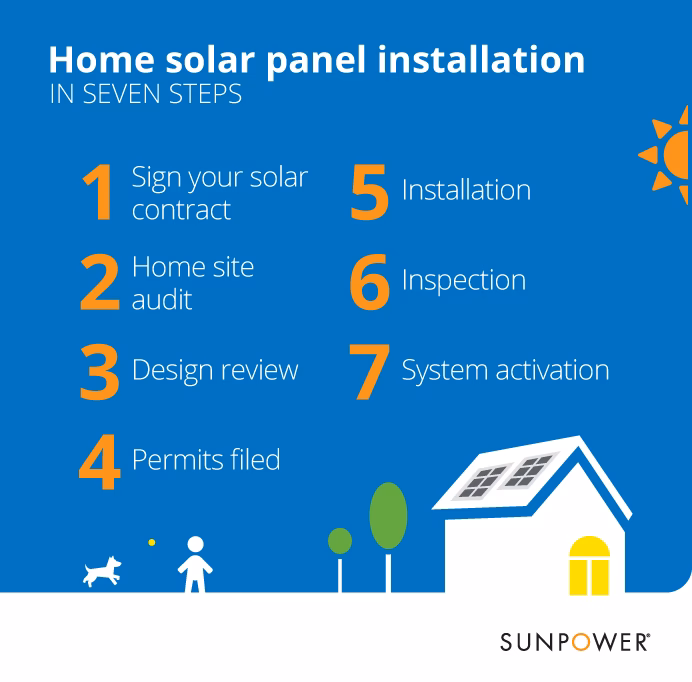

What is the process of solar panel installation?
Solar panel installation involves assessing the site, choosing the right panels, mounting them securely, wiring them to an inverter, and connecting the system to the grid or battery.

En general, debe esperar que transcurran entre dos y seis meses desde que firma el contrato hasta que su sistema esté completamente operativo y generando energía para su hogar. Aunque seis meses pueda parecer un tiempo considerable, es una inversión de tiempo que se traduce en más de 25 años de beneficios. En este artículo, desglosaremos cada paso en detalle para que tenga una visión clara y completa de todo el viaje solar.

Las Tres Grandes Fases de la Instalación Solar

Para simplificar el proceso, podemos dividirlo en tres etapas principales. Cada una de ellas tiene sus propios plazos y particularidades que contribuyen al tiempo total del proyecto.

  • Fase 1: Antes de la Instalación. Esta es la etapa de planificación y preparación, que incluye la selección del instalador, el diseño del sistema y la obtención de todos los permisos necesarios. Sorprendentemente, esta es la fase que más tiempo consume.
  • Fase 2: La Instalación. Este es el momento en que el equipo técnico trabaja en su tejado. Es la parte más visible y, curiosamente, la más rápida de todo el proceso.
  • Fase 3: Después de la Instalación. Una vez que los paneles están en su sitio, todavía quedan algunos pasos cruciales antes de poder encender el sistema, como las inspecciones y la conexión a la red eléctrica.

Fase 1: Antes de la Instalación – La Preparación es Clave

La base de un proyecto solar exitoso se construye mucho antes de que el primer panel toque su techo. Esta fase preparatoria es fundamental y puede durar de uno a cuatro meses.

1. Elección del Instalador (1 día a 2 semanas)

Este es posiblemente el paso más crítico de todo el proceso. La empresa que elija no solo afectará el costo y la calidad de la instalación, sino también su experiencia general. Un buen instalador se convierte en su guía y socio durante todo el viaje. Busque empresas con al menos 5 años de experiencia, certificaciones reconocidas (como NABCEP en algunos mercados) y, sobre todo, opiniones positivas de clientes anteriores. Le recomendamos encarecidamente que solicite un mínimo de tres presupuestos diferentes para comparar precios, equipos y la profesionalidad de cada compañía.

2. Evaluación del Sitio (1 semana)

Una vez que haya seleccionado un instalador, un técnico visitará su hogar para realizar una evaluación detallada. Durante esta visita, que suele durar unas pocas horas, se analizarán aspectos clave como el estado, la orientación, la inclinación y el tamaño de su tejado. También se medirá la exposición solar y se buscarán posibles sombras de árboles o edificios cercanos. Además, se inspeccionará su panel eléctrico principal para determinar si necesita alguna actualización para soportar el nuevo sistema solar. Aunque la visita es corta, la programación de la misma puede llevar aproximadamente una semana.

3. Diseño del Sistema (2 a 3 semanas)

Con los datos de la evaluación del sitio, un ingeniero diseñará un sistema fotovoltaico a medida para su hogar. Este diseño no solo busca maximizar la producción de energía, sino que también debe cumplir con los códigos de construcción y eléctricos locales, así como con los requisitos de su compañía eléctrica. Se tienen en cuenta su consumo histórico de electricidad, el cableado del sistema y la disposición óptima de los paneles e inversores. Para tejados complejos, esta etapa podría extenderse hasta cuatro semanas.

4. Solicitud de Permisos (2 a 7 semanas)

Aquí es donde la paciencia se pone a prueba. La instalación de paneles solares es un proyecto de construcción y, como tal, requiere la aprobación de su municipio local. Su instalador se encargará de preparar y presentar toda la documentación necesaria, que puede incluir permisos de construcción, eléctricos y, en algunos casos, permisos específicos para sistemas solares. Los tiempos de aprobación varían enormemente de una localidad a otra. En algunas áreas puede ser cuestión de semanas, mientras que en otras puede demorarse hasta dos meses. Esta es, con frecuencia, la etapa más larga e impredecible de todo el proceso.

5. Pedido de Equipos y Programación (1 a 4 semanas)

Una vez que todos los permisos están aprobados, ¡luz verde para continuar! Si su instalador tiene los equipos (paneles, inversor, estructuras de montaje) en stock, podrá programar la instalación casi de inmediato. Sin embargo, si necesita pedir componentes específicos, podría haber una espera de varias semanas, sujeta a la disponibilidad y posibles problemas en la cadena de suministro. Tenga en cuenta que si su sistema incluye baterías de almacenamiento, la espera podría ser aún mayor debido a la alta demanda actual.

Fase 2: El Día de la Instalación – Manos a la Obra (6 horas a 3 días)

¡Llegó el gran día! Para sorpresa de muchos, el montaje físico del sistema es la parte más corta de todo el cronograma. Un equipo de instaladores llegará a su casa y comenzará a trabajar en su tejado. El proceso generalmente implica la instalación de los soportes o sistema de anclaje, la colocación de los paneles sobre ellos y la realización de todo el cableado eléctrico que los conecta al inversor y a su cuadro eléctrico. Para un sistema residencial de tamaño promedio, la instalación suele completarse en uno o dos días. Sistemas más grandes o complejos podrían requerir hasta tres días, pero rara vez más.

Fase 3: Después de la Instalación – Los Pasos Finales

Con los paneles brillando en su techo, la emoción es grande, pero aún no puede encender el sistema. Quedan dos pasos burocráticos finales que son esenciales para garantizar la seguridad y la correcta legalización de su instalación.

1. Inspección Municipal (1 a 2 semanas)

Un inspector de su ayuntamiento o municipio local deberá visitar su propiedad para verificar que la instalación se ha realizado correctamente y cumple con todos los códigos de construcción y seguridad aplicables. Esta es una medida de protección para usted y para la red. El instalador coordina esta visita. La inspección en sí dura poco tiempo, pero programarla puede llevar una o dos semanas.

2. Interconexión y Permiso de Operación (PTO) (2 a 6 semanas)

Este es el último obstáculo. Su compañía eléctrica necesita dar el visto bueno final. Un representante de la empresa de servicios públicos visitará su hogar para instalar un nuevo medidor bidireccional, que es capaz de registrar tanto la energía que consume de la red como la que su sistema solar vierte en ella. También realizarán una inspección final. Una vez que todo está en orden, la compañía emite el “Permiso para Operar” (PTO, por sus siglas en inglés). Este documento es la autorización oficial para encender su sistema. El proceso de interconexión puede ser frustrantemente lento, tardando desde un par de semanas hasta más de un mes.

Tabla Resumen del Cronograma de Instalación Solar

Etapa del Proceso Duración Estimada
1. Elección del Instalador 1 día – 2 semanas
2. Evaluación del Sitio 1 semana
3. Diseño del Sistema 2 – 3 semanas
4. Solicitud de Permisos 2 – 7 semanas
5. Pedido de Equipos 1 – 4 semanas
6. Instalación Física 1 – 3 días
7. Inspección Municipal 1 – 2 semanas
8. Interconexión y PTO 2 – 6 semanas
Tiempo Total Estimado 2 a 6 meses

Preguntas Frecuentes (FAQ)

¿Cuál es la parte más larga de todo el proceso?

Sin duda, la obtención de los permisos municipales y la posterior interconexión con la compañía eléctrica son las etapas que más tiempo consumen y donde suelen ocurrir la mayoría de los retrasos. Dependen de la burocracia local y de la carga de trabajo de estas entidades, factores que están fuera del control del instalador.

¿Puedo usar mi sistema solar justo después de que se instalen los paneles?

No. Es ilegal y peligroso encender su sistema antes de recibir el Permiso para Operar (PTO) de su compañía eléctrica. Hacerlo podría dañar el equipo, poner en riesgo a los trabajadores de la red eléctrica y acarrear multas.

¿Cómo es el mantenimiento después de la instalación?

El mantenimiento de los paneles solares es mínimo. No tienen partes móviles, por lo que las fallas son raras. Generalmente, la lluvia es suficiente para mantenerlos limpios. Sin embargo, para un rendimiento óptimo, se recomienda una limpieza profesional una o dos veces al año, especialmente si vive en una zona con mucho polvo o polen.

¿Hay algo que pueda hacer para acelerar el proceso?

La mejor manera de asegurar un proceso fluido es elegir un instalador experimentado y con buena reputación que conozca bien los procedimientos y los contactos en su municipio y compañía eléctrica local. Además, tener toda su documentación (facturas de luz, información de la propiedad) a mano puede agilizar las primeras etapas.

En conclusión, aunque el camino hacia la energía solar requiere paciencia, el resultado final es inmensamente gratificante. Comprender que es un proceso de varios meses le ayudará a planificar adecuadamente y a disfrutar de la transición. Cada día de espera es un paso más cerca de la independencia energética y de un futuro más sostenible.
